Fabrication d’une piscine : les erreurs à éviter avant de creuser

Élise-Marie Quenech'du 7 min de lecture

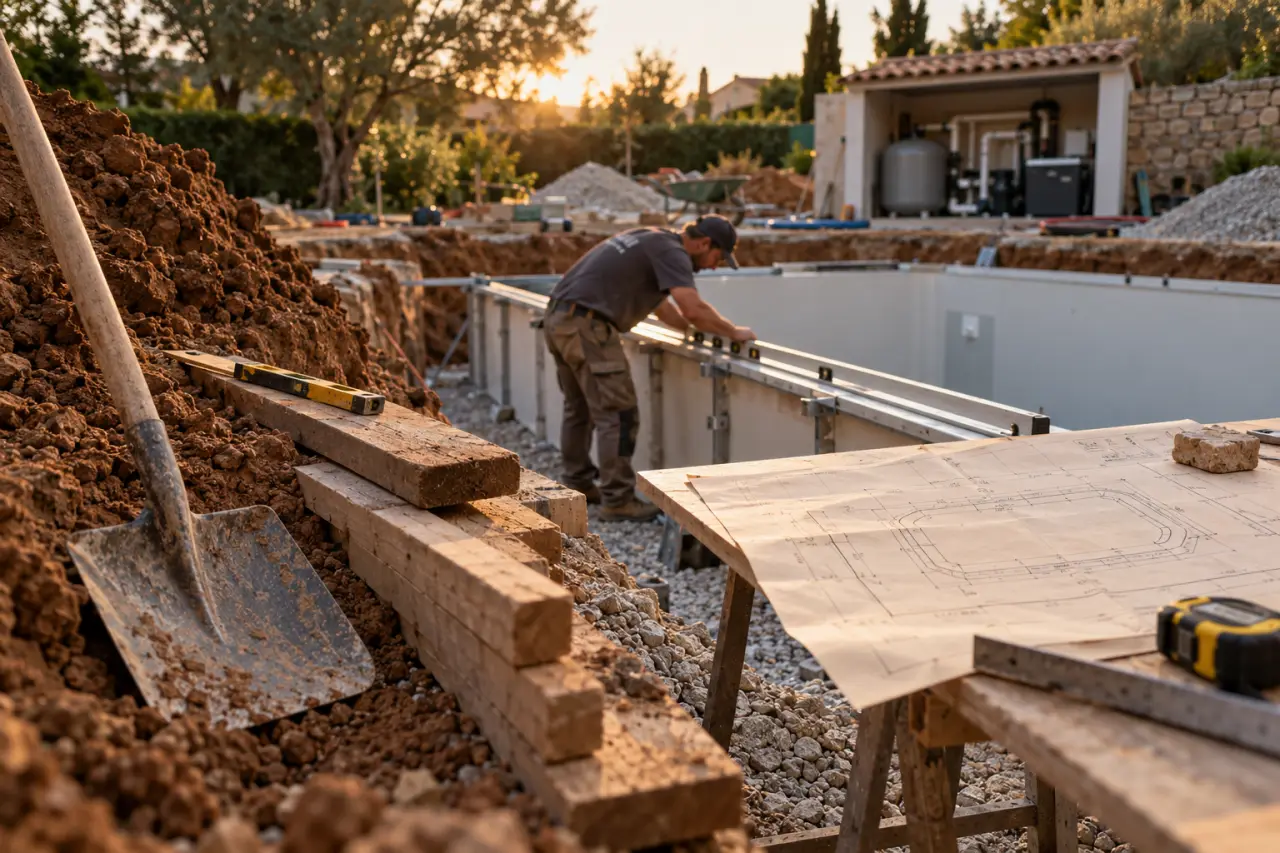

Fabrication d une piscine : pelle et plan d’implantation avant creusement

Publié par : — Rédactrice spécialisée en jardinage

La fabrication d’une piscine commence par la vérification du terrain, des règles d’urbanisme et du budget global, bien avant le terrassement. Construire soi-même est envisageable, notamment avec un kit, mais la structure, l’étanchéité et les raccordements exigent de réelles compétences. Le bon choix dépend autant de votre jardin que du temps et des responsabilités que vous êtes prêt à prendre.

Choisir une piscine adaptée au terrain, pas seulement à ses envies

Une piscine enterrée, semi-enterrée ou hors sol ne mobilise ni les mêmes travaux ni les mêmes moyens. Le kit, lui, désigne un mode de fourniture : il peut servir à réaliser différents types de bassins. Une piscine en kit n’est donc pas nécessairement une piscine hors sol, ni un chantier sans difficulté.

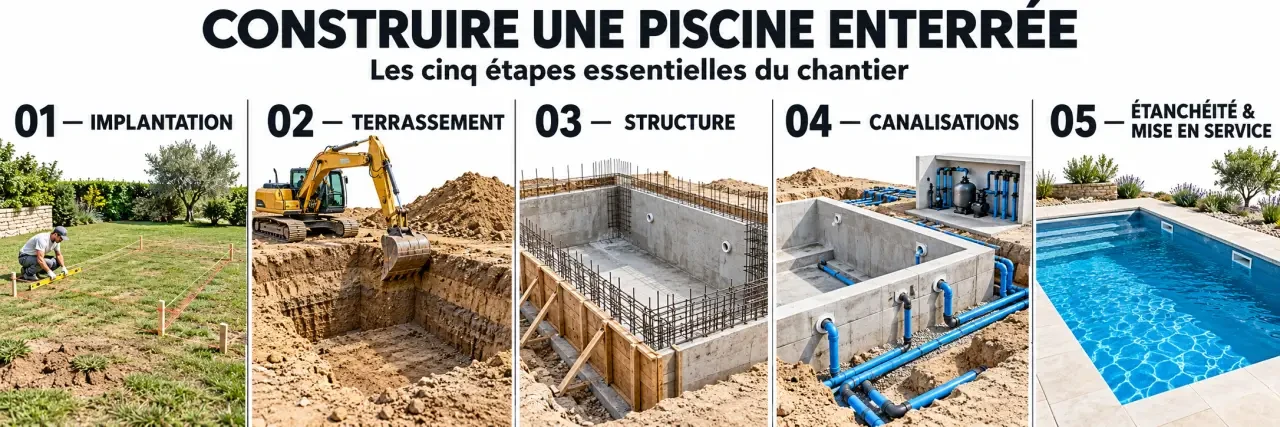

Fabrication d’une piscine enterrée, de l’implantation du bassin à la mise en service
Fabrication d’une piscine enterrée, de l’implantation du bassin à la mise en service
Solution Intérêt principal Point de vigilance
Hors sol Installation généralement plus légère, parfois démontable Support stable, horizontal et conforme aux instructions du fabricant
Semi-enterrée Intégration possible sur certains terrains en pente Résistance des parois aux poussées du terrain et gestion de l’eau
Enterrée Intégration durable et possibilités d’aménagement Terrassement, structure, étanchéité et accès au chantier
En kit Composants prévus pour être assemblés selon une méthode définie Vérification des fournitures, des travaux exclus et de l’assistance

Avant de fixer les dimensions, examinez l’accès des engins, la place nécessaire pour stocker puis évacuer la terre, la proximité des réseaux et l’emplacement du local technique. Un passage étroit peut compliquer la livraison d’une coque ou l’intervention d’une pelle mécanique. Un sol remblayé, une pente ou la présence d’eau justifient une évaluation technique adaptée.

Pensez aussi à l’usage quotidien : espace de circulation, surveillance des enfants, accès au filtre et manipulation de la couverture. Un bassin légèrement plus petit, mais facile à sécuriser et à entretenir, peut être préférable à une grande piscine qui occupe tout le jardin.

Valider les démarches avant de commander ou de creuser

En France, les formalités dépendent notamment de la surface du bassin, de la couverture, de la durée d’installation pour certaines piscines hors sol et de la localisation. Consultez le service urbanisme de votre mairie avec un plan d’implantation et les caractéristiques précises du projet.

Surface, couverture et secteur protégé : les points à vérifier

Le seuil de 10 m² compte dans les règles d’autorisation : un petit bassin non couvert peut être dispensé de formalité dans le cas général, sans être dispensé de respecter les règles locales. Au-delà, une déclaration préalable ou un permis de construire peut être nécessaire selon le projet. La hauteur de couverture de 1,80 m est également un seuil à examiner pour déterminer la démarche applicable.

En secteur protégé, notamment aux abords des monuments historiques ou dans un site patrimonial remarquable, les exigences peuvent être renforcées. Une piscine hors sol n’échappe pas automatiquement aux formalités. Vérifiez également les distances aux limites de propriété, les éventuelles servitudes et les prescriptions du plan local d’urbanisme.

Prévoir la fiscalité et la sécurité dès la conception

La construction d’une piscine peut entraîner une taxe d’aménagement et augmenter les impôts locaux. Lorsqu’une déclaration fiscale est requise, elle doit être effectuée dans les 90 jours suivant la fin des travaux. Cette démarche est distincte de l’autorisation d’urbanisme.

Pour une piscine privée enterrée ou semi-enterrée concernée par la réglementation, prévoyez un dispositif de sécurité conforme : barrière, alarme, couverture ou abri adapté. Une simple bâche ne constitue pas nécessairement une protection réglementaire. Aucun équipement ne remplace la surveillance active des enfants.

Organiser le chantier autour des points de contrôle

Les procédés diffèrent entre béton, panneaux modulaires et coque, mais l’enchaînement reste comparable. Les plans d’exécution et les prescriptions du fabricant doivent guider les travaux : une méthode trouvée dans un tutoriel n’est pas forcément adaptée à votre sol ou à votre système constructif.

  1. Implanter le bassin : reporter les dimensions, les niveaux et les distances, puis repérer les réseaux existants avant toute excavation.
  2. Terrasser et préparer l’assise : creuser selon les plans, organiser l’évacuation des déblais et prévoir la gestion des eaux si elle est nécessaire.
  3. Réaliser la structure : construire le fond et les parois, assembler les panneaux ou poser la coque selon le procédé retenu.
  4. Installer les circuits : positionner les pièces à sceller, les canalisations et les équipements de filtration, puis contrôler les raccordements avant de les rendre inaccessibles.
  5. Assurer l’étanchéité : préparer les supports et poser le revêtement prévu, par exemple un liner ou une géomembrane PVC compatible avec la structure.
  6. Mettre en service : respecter la procédure de remplissage, vérifier les équipements, régler la filtration et démarrer le traitement de l’eau.

La solidité et l’étanchéité sont deux fonctions différentes. Une paroi peut être résistante sans être étanche. Inversement, un revêtement étanche ne corrige pas une structure instable. Le choix du système doit donc être cohérent dès le départ, et non résulter d’un assemblage improvisé de produits.

Le calendrier doit intégrer les délais administratifs, les disponibilités des intervenants, la météo et les éventuels temps de séchage ou de prise. Avant remblaiement, conservez des photographies des réseaux et leurs positions : elles faciliteront une intervention ultérieure sans recherche à l’aveugle.

Calculer le coût d’une piscine prête à utiliser

Le prix d’un kit ou d’une coque ne représente pas le budget final. Sans dimensions, étude du terrain et niveau de finition, annoncer un montant unique serait trompeur. Demandez plutôt des devis portant sur un périmètre identique, avec les fournitures, la livraison, les travaux, les exclusions et les conditions de réception clairement détaillés.

  • Préparation du terrain, terrassement, évacuation des terres et accès des engins.
  • Structure, étanchéité, pièces à sceller et canalisations.
  • Filtration, traitement de l’eau et raccordement électrique.
  • Dispositif de sécurité, couverture et aménagement des abords.
  • Mise en service, entretien, eau, énergie et fiscalité éventuelle.

Attention à la spirale des options : agrandir le bassin peut conduire à revoir la filtration, la couverture, le terrassement et les plages. Une modification apparemment isolée déplace ainsi plusieurs lignes du devis. Pour garder la maîtrise, faites chiffrer chaque changement avec ses conséquences sur l’ensemble du projet, plutôt que son seul supplément d’achat.

Un simulateur de prix en ligne aide à comparer des scénarios, mais ne remplace pas la visite du terrain. Prévoyez une réserve pour les imprévus. Si un paiement fractionné ou un financement est proposé, comparez le coût total et les conditions, pas seulement la mensualité.

Faire soi-même sans assumer seul tous les risques

L’autoconstruction peut réduire la part de main-d’œuvre facturée. Elle demande toutefois du temps, de l’outillage et des compétences en terrassement, maçonnerie, plomberie et étanchéité. Les économies peuvent disparaître lorsqu’une erreur oblige à reprendre un ouvrage déjà remblayé ou revêtu.

Une formule intermédiaire consiste à conserver les tâches que vous maîtrisez et à confier les postes critiques à des professionnels. Le raccordement électrique, particulièrement sensible à proximité de l’eau, doit être réalisé dans le respect des règles applicables par une personne compétente. Un terrain complexe ou une structure sur mesure appelle également un accompagnement technique adapté.

Avant d’acheter un kit, demandez qui valide les plans, répond aux questions pendant le montage et prend en charge la mise en service. Vérifiez les garanties, les assurances correspondant aux travaux confiés et les limites de responsabilité. Le bon départ est un projet validé sur trois plans : terrain, réglementation et financement. C’est ensuite seulement que la commande et le calendrier de chantier prennent tout leur sens.

Élise-Marie Quenech'du
