Rénovation d’intérieur : le mauvais ordre de chantier qui fait exploser le budget

Élise-Marie Quenech'du 8 min de lecture
Rénovation d’intérieur : mauvais ordre de chantier et budget

Une rénovation d’intérieur réussie ne commence ni par la peinture ni par le choix du canapé. Elle débute par un diagnostic précis du logement, une hiérarchie des priorités et un budget réaliste. Cette méthode permet de traiter d’abord les problèmes qui menacent la sécurité, le confort ou la pérennité du bâti, puis d’organiser les travaux techniques avant les finitions.

Partir de l’existant pour décider quoi rénover

Avant de dessiner une nouvelle cuisine ou d’abattre une cloison, réalisez un état des lieux pièce par pièce. Relevez l’état des sols, des murs et des plafonds, mais surtout celui des réseaux : tableau électrique, prises, canalisations, évacuations, chauffage, ventilation et traces d’humidité. Dans un logement ancien, une fuite, des remontées humides ou une installation électrique obsolète peuvent transformer un simple rafraîchissement en chantier plus profond.

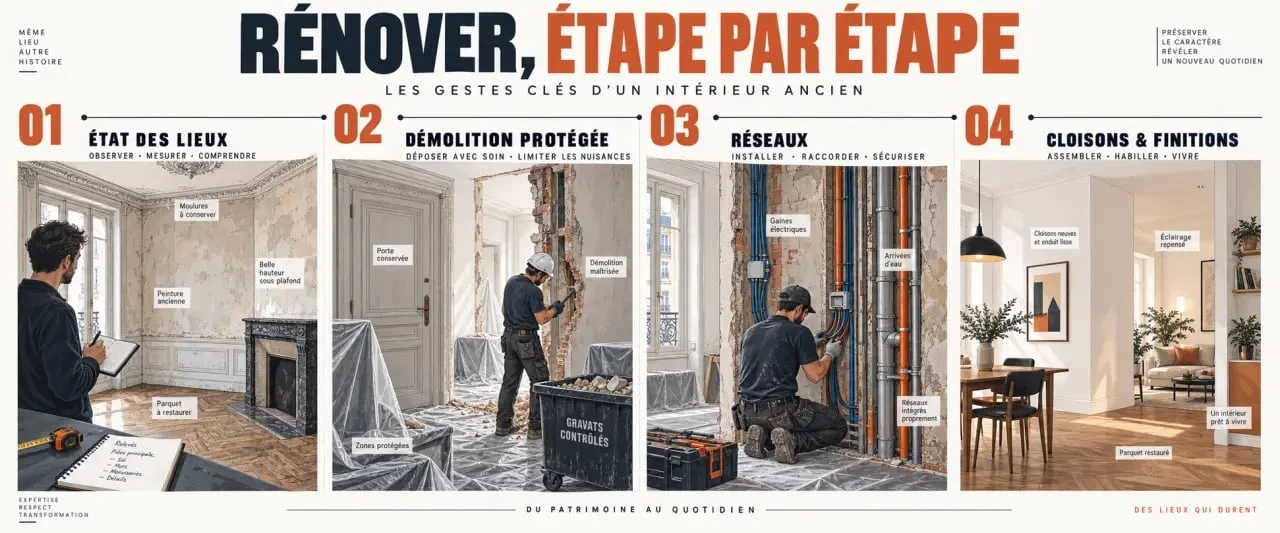

Étapes clés d’une rénovation d’intérieur, du diagnostic aux finitions
Étapes clés d’une rénovation d’intérieur, du diagnostic aux finitions

Classer les travaux selon trois niveaux de priorité

La première étape consiste à distinguer les travaux urgents, nécessaires et souhaités. Les urgences concernent par exemple l’humidité, une toiture défaillante, un risque électrique ou une plomberie qui fuit. Viennent ensuite les interventions qui améliorent durablement l’usage du logement : isolation, ventilation, redistribution des pièces ou adaptation d’une salle de bain. Les choix esthétiques, comme la peinture, le papier peint, le parquet flottant ou les rangements, s’intègrent dans l’enveloppe restante.

  • Urgent : sécuriser, assainir et stopper les dégradations.
  • Nécessaire : rendre le logement confortable, fonctionnel et performant.
  • Esthétique : harmoniser les matériaux, les couleurs et les équipements.

Prévoir les contraintes d’un logement occupé

Une rénovation intérieure en site occupé demande une logistique souvent sous-estimée : stockage des meubles, protection des circulations, zones temporairement privées d’eau ou d’électricité, gestion de la poussière et évacuation des gravats. Décidez dès le départ si vous pouvez rester sur place ou s’il faut prévoir une solution temporaire pendant les phases les plus invasives, notamment la démolition, la réfection complète d’une salle de bain ou le remplacement des réseaux.

Construire un chantier dans le bon ordre

Le mauvais ordre des travaux entraîne rapidement des dépenses inutiles. Refaire un plafond avant de déplacer des gaines, poser un sol avant de modifier les cloisons ou installer une cuisine avant de reprendre la plomberie oblige à défaire ce qui vient d’être payé. Un rétroplanning doit donc suivre la logique du bâtiment, du plus structurel au plus visible.

Du gros œuvre aux finitions

  1. Réaliser les études et les relevés, valider le plan et obtenir les autorisations éventuelles.
  2. Protéger les zones conservées, déposer les équipements, démolir et évacuer les déchets.
  3. Intervenir sur la structure, les murs porteurs et les ouvertures.
  4. Traiter l’humidité, réaliser l’isolation et créer les cloisons.
  5. Passer ou rénover l’électricité, la plomberie, le chauffage et la ventilation.
  6. Fermer les doublages, appliquer les enduits et préparer les supports.
  7. Poser les revêtements de sols, de murs et de plafonds, puis installer les équipements et la décoration.

Ajoutez au moins un mois au calendrier pour absorber les aléas : délai de livraison des matériaux, découverte d’un désordre derrière une cloison ou indisponibilité d’un artisan. Si une autorisation de travaux ou un permis de construire est nécessaire, prévoyez éventuellement deux mois supplémentaires dans la préparation du projet.

La couture invisible qui rend un intérieur cohérent

Dans un projet bien conçu, les raccords comptent autant que les grandes décisions. Les seuils entre les pièces, les plinthes, les retours de peinture, l’alignement des interrupteurs et la jonction entre carrelage et parquet assurent la continuité de l’espace. Prévoir ces détails avant la pose évite les découpes étroites, les ruptures de niveau et les finitions improvisées. Demandez un calepinage pour le carrelage ou les lames de parquet, surtout dans les couloirs et aux portes. C’est souvent à ces endroits que la qualité de l’agencement se vérifie.

Rénover les pièces et les réseaux sans créer de nouveaux problèmes

Les travaux ne présentent pas tous le même niveau de complexité. Une chambre peut relever d’un simple rafraîchissement, tandis qu’une cuisine ou une salle de bain mobilise plusieurs corps de métier. Chaque modification d’usage doit être pensée avec les réseaux, la ventilation et les contraintes propres au logement.

Cuisine et salle de bain : anticiper les points techniques

Dans la cuisine, l’emplacement des arrivées et évacuations d’eau, des prises, de l’éclairage et des appareils conditionne l’implantation du mobilier. Dans une salle de bain, les distances entre l’eau et l’électricité, l’étanchéité et le renouvellement de l’air demandent une attention particulière. Une douche de plain-pied peut améliorer l’accessibilité, mais sa faisabilité dépend notamment de la pente d’évacuation et de la configuration du plancher. Ne validez pas les meubles avant une visite technique et un plan précis des réseaux.

Isolation, chauffage et ventilation : un trio indissociable

Une isolation par l’intérieur, notamment celle des murs ou des combles, améliore le confort thermique et acoustique. Toutefois, une enveloppe plus étanche impose une ventilation adaptée pour limiter les risques de condensation et de moisissures. Une VMC, y compris une VMC double flux selon le projet, doit être étudiée avec le chauffage et l’isolation, et non ajoutée à la fin du chantier. C’est aussi le bon moment pour examiner le remplacement d’un système de chauffage vieillissant et les aides éventuellement associées à la rénovation énergétique.

Mur porteur, normes et démarches : sécuriser les décisions sensibles

Une cloison légère ne se traite pas comme un mur porteur. Avant toute ouverture, faites identifier la nature de l’ouvrage par un professionnel compétent. Une modification structurelle nécessite une étude de faisabilité et de solidité. Elle peut conduire à prévoir un renfort, tel qu’un IPN. Dans un appartement, le règlement de copropriété et l’accord préalable de la copropriété peuvent également s’ajouter aux contraintes techniques.

Les travaux strictement intérieurs ne demandent pas systématiquement d’autorisation. En revanche, une modification de façade, la création ou le remplacement d’ouvertures, l’aménagement d’un espace non habitable ou un changement de destination peuvent déclencher des démarches. Consultez la mairie et le PLU avant de signer les devis concernés. Les installations électriques, de plomberie et de ventilation doivent respecter les règles applicables. Une économie immédiate ne doit pas se faire au détriment de la sécurité.

Chiffrer, choisir les intervenants et réceptionner le chantier

Le prix d’une rénovation d’intérieur dépend de la surface, de l’ancienneté du bâti, de l’état des réseaux, de la localisation, du niveau de finition et de la complexité des modifications. Les fourchettes suivantes donnent un ordre de grandeur du projet. Seul un devis détaillé permet d’établir un budget crédible.

Niveau de travaux Budget indicatif Travaux généralement concernés
Rafraîchissement 800 à 1 200 € par m² Peinture, revêtements, finitions et améliorations ciblées
Rénovation complète 1 500 à 2 500 € par m² Pièces techniques, réseaux, isolation et aménagement
Rénovation lourde 1 500 à 3 200 € par m² Structure, redistribution importante et réhabilitation globale

Comparer les professionnels sur des éléments vérifiables

Un artisan convient à un lot précis, comme l’électricité, la plomberie ou la peinture. Une entreprise tous corps d’état simplifie la coordination lorsque plusieurs métiers interviennent. L’architecte d’intérieur apporte une expertise sur les usages, la circulation et l’esthétique. Le maître d’œuvre organise techniquement les entreprises et le calendrier. Pour un mur porteur, sollicitez également un bureau d’études structure. Comparez plusieurs devis sur le périmètre exact, les matériaux, les quantités, les délais, les exclusions et les assurances, plutôt que sur le seul montant final.

Avant le démarrage, formalisez les prestations, le calendrier, les modalités de paiement et les responsabilités. Vérifiez notamment l’assurance décennale des entreprises concernées. À la réception, inspectez chaque pièce, testez les équipements et notez par écrit les défauts ou travaux inachevés : ce sont les réserves. Leur levée doit être suivie jusqu’à la conformité des travaux.

Pour réduire le reste à charge, renseignez-vous en parallèle sur les aides de l’ANAH, notamment le programme « Habiter facile », ainsi que sur les dispositifs liés à la performance énergétique ou à l’adaptation du logement. Les conditions d’accès dépendent du projet et de la situation concernée. Comparez donc les informations disponibles avant de retenir les travaux et leur financement.
